【生产】生产排产、工序流转卡
生产排产与工序流转卡模块,由 yudao-module-mes 后端模块的 pro.task 和 pro.card 包实现,是生产管理中承接工单、驱动车间实际执行的核心环节。
- 生产排产(生产任务):在实际生产中,同一道工序可能由多个工作站协同完成。生产排产就是将已确认的生产工单按工艺路线中的各道工序,分解为具体可执行的生产任务,指定到对应工作站。每个任务包含工作站、排产数量、开始时间、生产时长等信息,排产结果通过甘特图可视化展示,便于对多个工单的时间分布和资源分配进行统筹调整。
- 工序流转卡:工序流转卡是伴随产品在各道工序之间流转的实物跟踪凭证。一张流转卡关联一张工单和一个产品,记录产品在每道工序中的进出时间、投入/产出数量、不合格品数量、操作人等信息,实现产品在工序间的全程追溯。
本文涉及表如下图所示:
# 1. 生产排产(生产任务)
生产任务,由 MesProTaskController 提供接口。
# 1.1 表结构
省略 creator/create_time/updater/update_time/deleted/tenant_id 等通用字段
CREATE TABLE `mes_pro_task` (
`id` bigint NOT NULL AUTO_INCREMENT COMMENT '编号',
`code` varchar(64) NOT NULL COMMENT '任务编码',
`name` varchar(255) NOT NULL COMMENT '任务名称',
`work_order_id` bigint NOT NULL COMMENT '生产工单编号',
`workstation_id` bigint NOT NULL COMMENT '工作站编号',
`route_id` bigint NOT NULL COMMENT '工艺路线编号',
`process_id` bigint NOT NULL COMMENT '工序编号',
`item_id` bigint NOT NULL COMMENT '产品物料编号',
`quantity` decimal(14,2) NOT NULL DEFAULT '0.00' COMMENT '排产数量',
`produced_quantity` decimal(14,2) NOT NULL DEFAULT '0.00' COMMENT '已生产数量',
`qualify_quantity` decimal(14,2) NOT NULL DEFAULT '0.00' COMMENT '合格品数量',
`unqualify_quantity` decimal(14,2) NOT NULL DEFAULT '0.00' COMMENT '不良品数量',
`changed_quantity` decimal(14,2) NOT NULL DEFAULT '0.00' COMMENT '调整数量',
`client_id` bigint DEFAULT NULL COMMENT '客户编号',
`start_time` datetime DEFAULT NULL COMMENT '开始生产时间',
`duration` int NOT NULL DEFAULT '1' COMMENT '生产时长(工作日,1=8小时)',
`end_time` datetime DEFAULT NULL COMMENT '结束生产时间',
`color_code` char(7) DEFAULT '#00AEF3' COMMENT '甘特图显示颜色',
`finish_date` datetime DEFAULT NULL COMMENT '完成日期',
`cancel_date` datetime DEFAULT NULL COMMENT '取消日期',
`status` tinyint NOT NULL DEFAULT '0' COMMENT '任务状态',
`remark` varchar(500) DEFAULT '' COMMENT '备注',
PRIMARY KEY (`id`)
) ENGINE=InnoDB COMMENT='MES 生产任务';
① name 为任务名称,创建时由系统自动生成,格式为 {产品名}【{排产数量}】{单位名}。修改排产数量或产品后,名称会同步更新。
② work_order_id 关联 mes_pro_work_order 表的 id 字段,标识该任务属于哪个工单,详见 《【生产】生产工单》。
③ workstation_id 关联 mes_md_workstation 表的 id 字段,标识该任务分配到哪个工作站执行,详见 《【基础】车间设置、工作站设置》。
④ route_id 关联 mes_pro_route 表的 id 字段,process_id 关联 mes_pro_process 表的 id 字段,标识该任务所在的工艺路线和对应工序,详见 《【生产】工序设置、工艺流程》。
⑤ item_id 关联 mes_md_item 表的 id 字段,标识该任务生产的产品物料,详见 《【基础】物料产品、分类、计量单位》。
⑥ 数量相关字段:
| 字段 | 说明 |
|---|---|
quantity | 排产数量(创建任务时填写) |
produced_quantity | 已生产数量(仅关键工序回写:关键非质检工序审批通过时即时累加,关键质检工序在 IPQC 完成后累加;非关键工序不更新) |
qualify_quantity | 合格品数量(回写时机同上) |
unqualify_quantity | 不良品数量(回写时机同上) |
changed_quantity | 调整数量(用于生产过程中的数量变更) |
⑦ client_id 关联 mes_md_client 表(客户),创建任务时若未指定客户,系统自动从工单中继承,详见 《【基础】客户管理、供应商管理》。
⑧ start_time 为开始生产时间,duration 为生产时长(单位:工作日,1 工作日 = 8 小时),end_time 为结束生产时间(由前端根据 start_time + duration × 8小时 自动计算)。这三个字段用于甘特图展示。
⑨ color_code 为甘特图显示颜色,默认值 #00AEF3(蓝色),从工艺路线工序配置中继承。用户可在排产时自定义修改颜色以区分不同工序的任务。
⑩ status 为任务状态,对应 MesProTaskStatusEnum 枚举:
| 状态值 | 枚举 | 说明 | 触发方式 |
|---|---|---|---|
| 0 | PREPARE | 草稿 | 创建任务 |
| 4 | FINISHED | 已完成 | 工单完成时级联完成 |
| 5 | CANCELED | 已取消 | 工单取消时级联取消 |
任务状态说明
与工单的状态流转不同,生产任务没有独立的确认/完成/取消操作。任务的终态由关联工单驱动:
- 工单完成时(
finishWorkOrder),会级联完成该工单下所有未终态的任务。 - 工单取消时(
cancelWorkOrder),会级联取消该工单下所有未终态的任务。
该表包含一个关联子表(注意:投料明细目前仅后端有接口实现,前端页面暂未集成):
mes_pro_task_issue(生产任务投料):记录生产任务的投料明细,包含投料的物料、批次、数量等信息。
# 1.2 管理后台
对应 [MES 系统 -> 生产管理 -> 生产排产] 菜单,对应 yudao-ui-admin-vue3 项目的 @/views/mes/pro/task 目录。
排产页面的整体设计思路是:以工艺路线的工序列表为导航,按工序维度分别管理该工序下的生产任务。页面由三部分组成:搜索栏 + 甘特图预览 + 待排产工单列表。

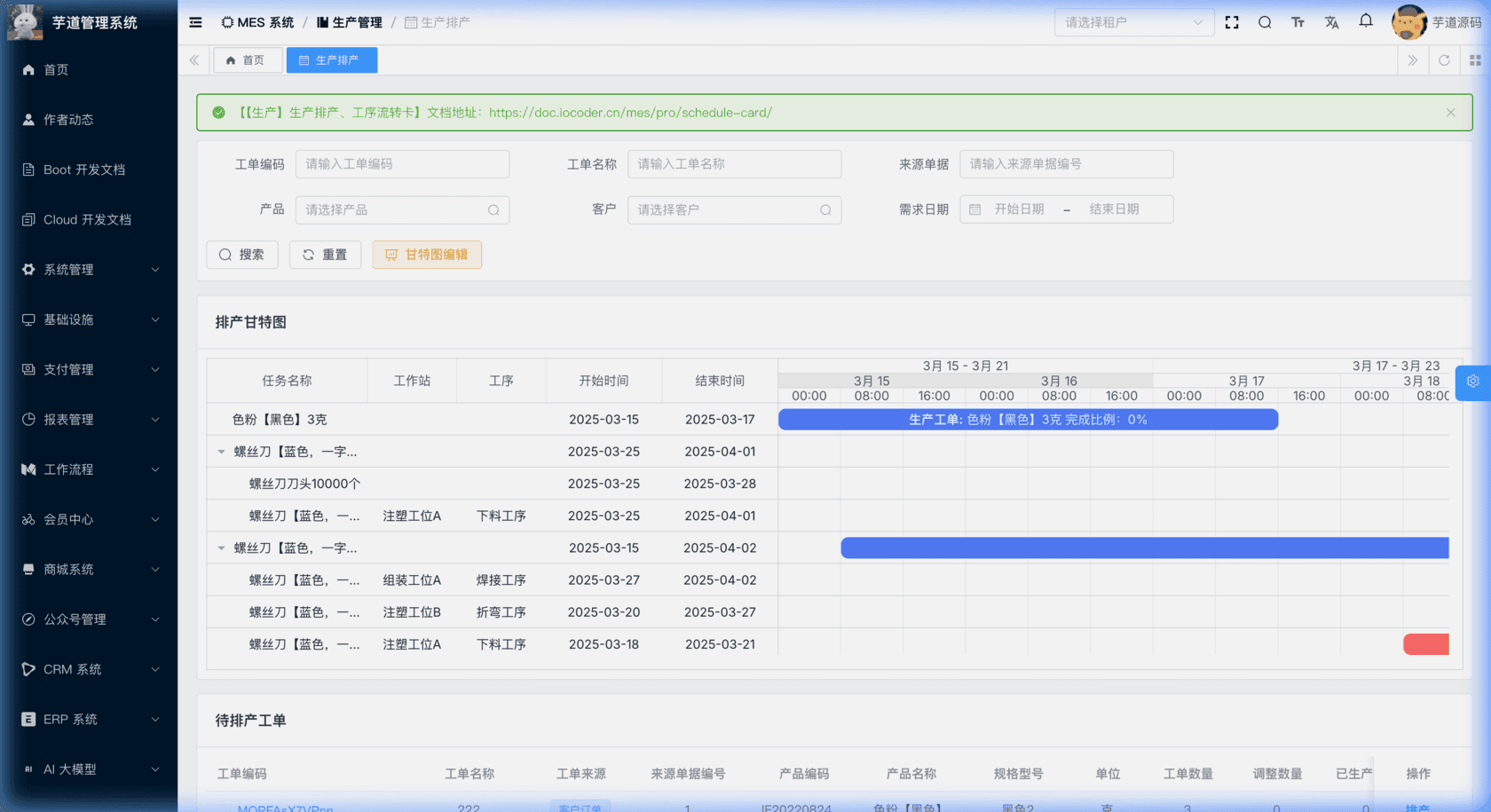

# 甘特图预览
页面上方展示排产甘特图,以只读模式展示。甘特图在页面初始化时按默认筛选条件(status=已确认, type=自行生产)加载一次,后续搜索/重置操作仅刷新下方工单列表,不会联动刷新甘特图。其中工单为 project 行(父级),任务为 task 行(子级),通过不同颜色区分工序。

# 待排产工单列表

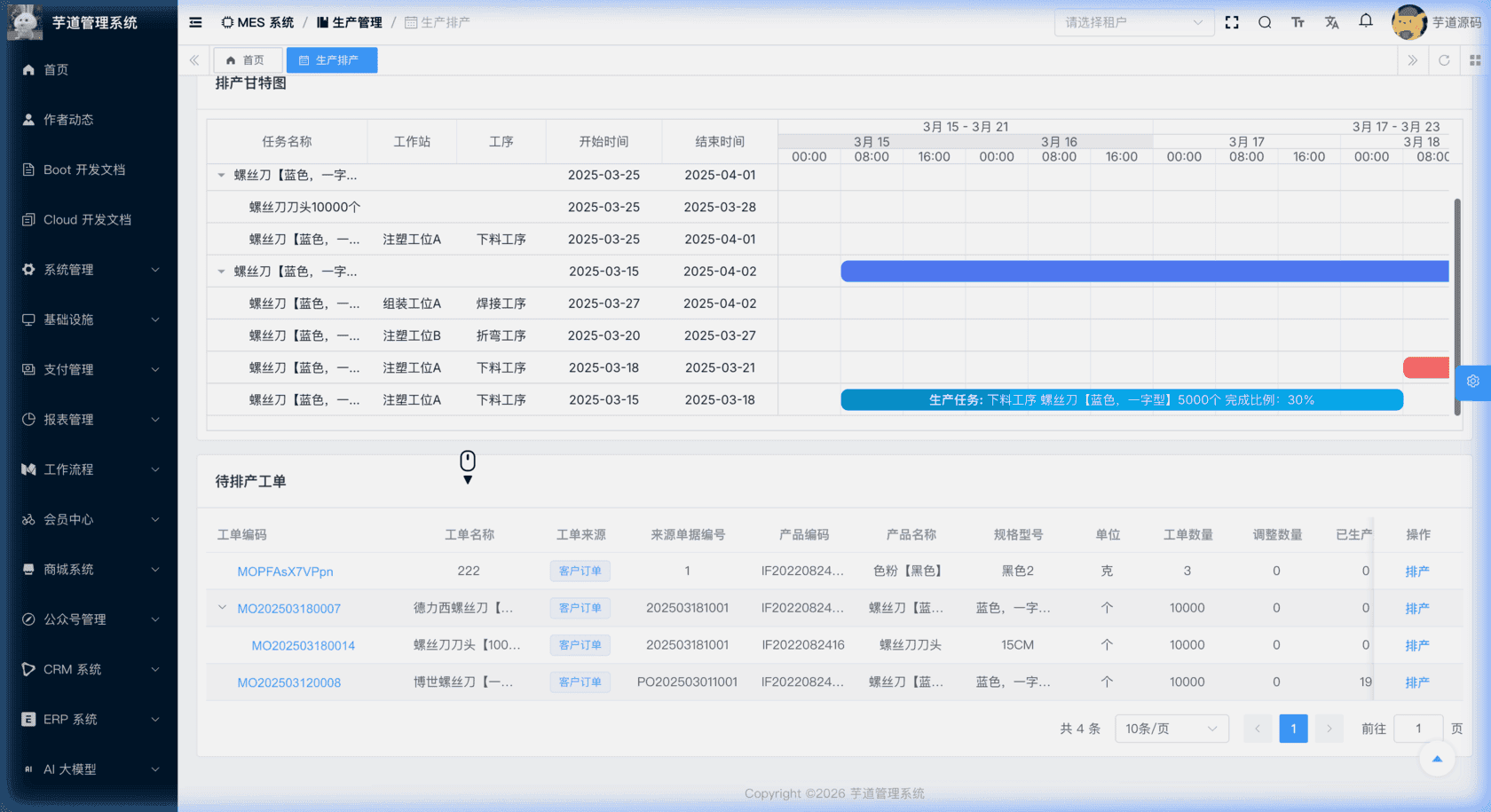

下方展示已确认且为自行生产类型的工单列表(固定筛选 status = 已确认, type = 自行生产),以树形表格呈现父子工单关系。列表展示工单编码、名称、来源类型、来源单据编号、产品信息、工单数量、调整数量、已生产数量、客户信息、需求日期和排产状态。

# 排产
在工单列表中,点击「排产」按钮(仅在已确认状态的工单上显示),弹出排产对话框。

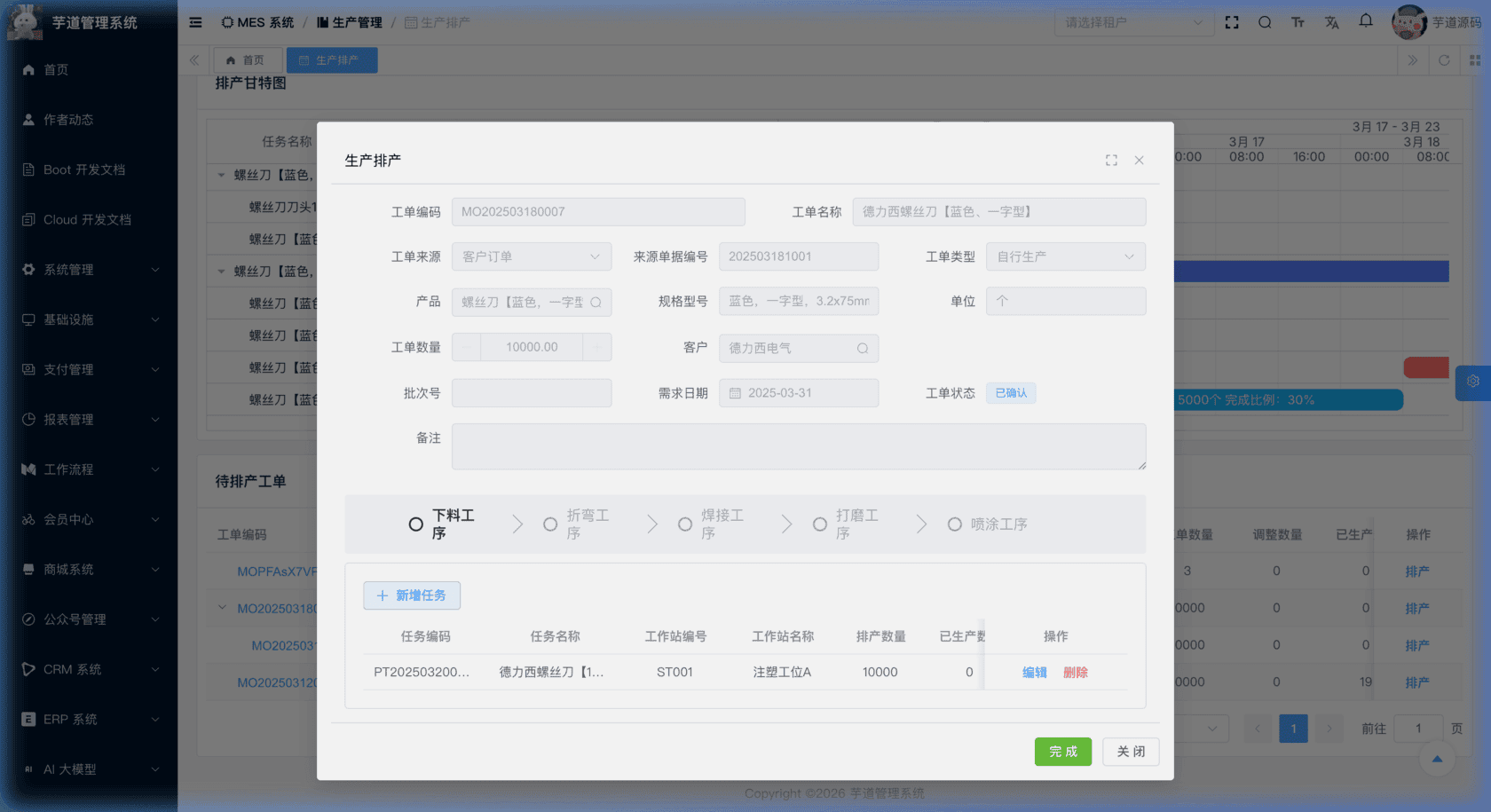

对话框上半部分以只读方式展示工单表头信息(编码、名称、来源、类型、产品、数量、客户、批次号、需求日期、状态等)。
对话框下半部分展示该工单关联产品的工艺路线工序导航条,按排序展示所有工序。点击不同工序,切换显示对应工序下的任务列表。用户通过【新增任务】按钮逐条创建生产任务,每次指定一个工作站及其排产参数(排产数量、开始时间、生产时长等)。

工艺路线自动加载
打开排产对话框时,系统自动根据工单的产品编号查询关联的工艺路线及其工序列表。如果产品未配置工艺路线,会提示"当前产品未配置工艺路线,请先在工艺路线中维护"。
# 新增任务

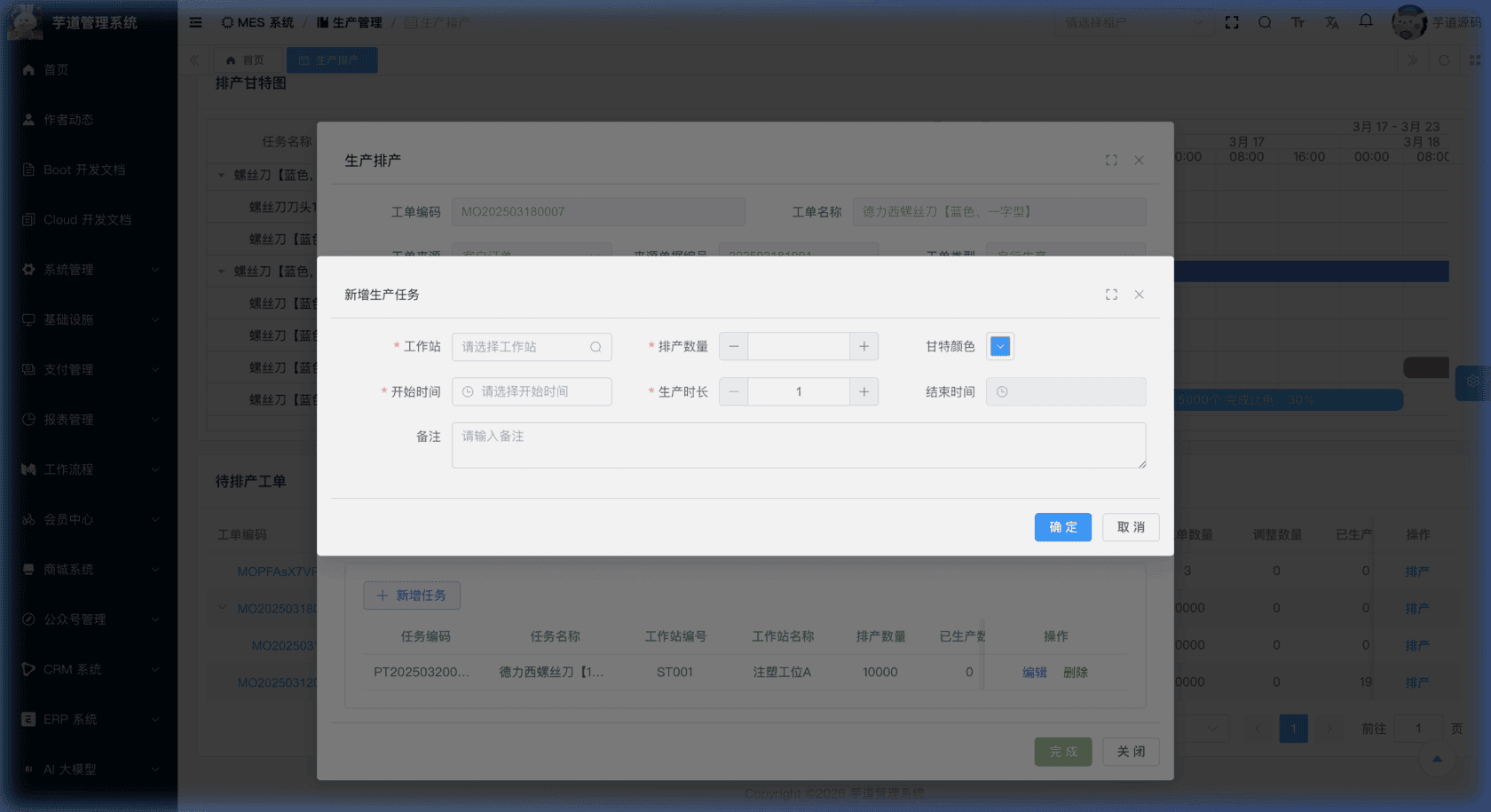

在某道工序的任务列表中,点击【新增任务】按钮,弹出任务新增表单。系统自动带入工单、工艺路线、工序、产品等上下文参数(不在表单中显示),用户只需填写工作站、排产数量、开始时间和生产时长:
- 生产时长:以工作日为单位(1 工作日 = 8 小时),输入后自动计算结束时间
- 甘特颜色:默认从工艺路线工序配置继承,用户可按需调整

# 甘特图编辑

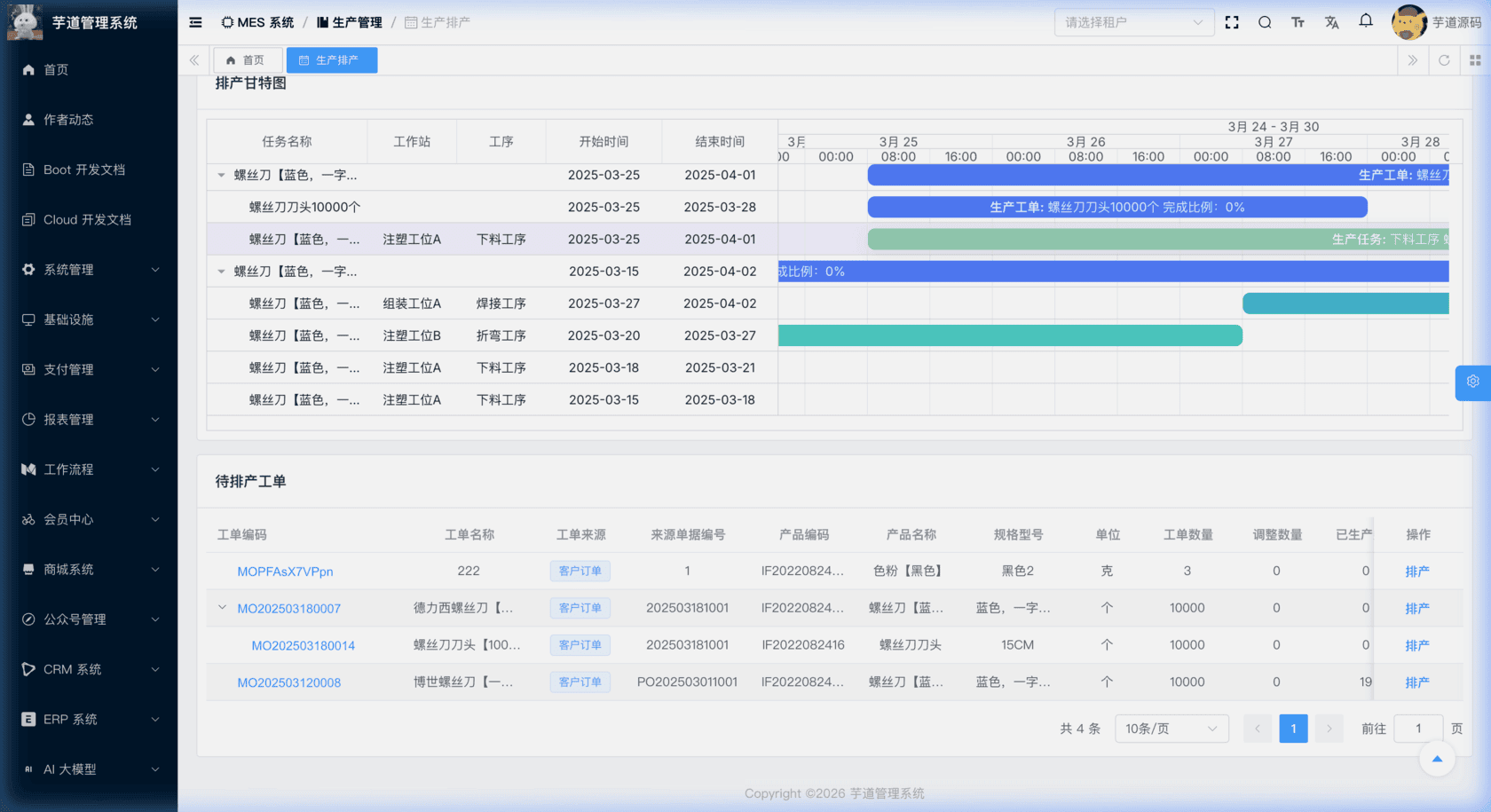

在搜索栏右侧点击【甘特图编辑】按钮,跳转到独立的甘特图编辑页面(路由名 MesProTaskGanttEdit,源码文件为 @/views/mes/pro/task/edit/index.vue),支持通过拖拽方式直接调整任务的开始时间和持续时长,方便对整个工厂的多个工单进行统筹排产、合理分配产能。

# 完成工单
在排产对话框底部点击【完成】按钮,确认后会自动完成该工单及其下所有生产任务(级联更新为「已完成」状态)。完成后工单不可再排产。
★ 生产任务投料(后端接口已实现,前端暂未集成):由 mes_pro_task_issue 表存储,记录生产任务的投料明细。由 MesProTaskIssueController 提供接口。
mes_pro_task_issue 表结构
省略 creator/create_time/updater/update_time/deleted/tenant_id 等通用字段
CREATE TABLE `mes_pro_task_issue` (
`id` bigint NOT NULL AUTO_INCREMENT COMMENT '编号',
`task_id` bigint NOT NULL COMMENT '生产任务编号',
`work_order_id` bigint DEFAULT NULL COMMENT '生产工单编号',
`workstation_id` bigint DEFAULT NULL COMMENT '工作站编号',
`source_doc_type` varchar(64) DEFAULT NULL COMMENT '来源单据类型',
`source_doc_id` bigint NOT NULL COMMENT '来源单据编号',
`source_line_id` bigint DEFAULT NULL COMMENT '来源单据行编号',
`source_doc_code` varchar(64) DEFAULT NULL COMMENT '来源单据编码',
`batch_code` varchar(64) DEFAULT NULL COMMENT '投料批次',
`item_id` bigint DEFAULT NULL COMMENT '产品物料编号',
`unit_measure_id` bigint DEFAULT NULL COMMENT '单位编号',
`issued_quantity` decimal(12,2) DEFAULT '0.00' COMMENT '总投料数量',
`available_quantity` decimal(12,2) DEFAULT '0.00' COMMENT '当前可用数量',
`used_quantity` decimal(12,2) DEFAULT '0.00' COMMENT '当前使用数量',
`remark` varchar(500) DEFAULT '' COMMENT '备注',
PRIMARY KEY (`id`)
) ENGINE=InnoDB COMMENT='MES 生产任务投料';
① task_id 关联 mes_pro_task 表的 id 字段,标识该投料记录属于哪个生产任务。
② work_order_id 关联 mes_pro_work_order 表的 id 字段,冗余工单编号以便快速查询。
③ source_doc_* 系列字段记录投料的来源单据信息(如生产领料单),用于追溯物料从仓库到生产线的流转路径。
④ item_id 关联 mes_md_item 表的 id 字段,标识投料的物料产品。unit_measure_id 关联 mes_md_unit_measure 表的 id 字段。
⑤ issued_quantity 为总投料数量,available_quantity 为当前可用数量,used_quantity 为当前已使用数量。业务约定 available = issued - used,但当前服务层为普通 CRUD,不会自动维护三者关系,需由调用方保证一致性。
# 2. 工序流转卡
工序流转卡,由 MesProCardController 提供接口。
# 2.1 表结构
省略 creator/create_time/updater/update_time/deleted/tenant_id 等通用字段
CREATE TABLE `mes_pro_card` (
`id` bigint NOT NULL AUTO_INCREMENT COMMENT '编号',
`code` varchar(64) NOT NULL COMMENT '流转卡编码',
`work_order_id` bigint NOT NULL COMMENT '生产工单编号',
`item_id` bigint NOT NULL COMMENT '产品物料编号',
`batch_code` varchar(64) DEFAULT NULL COMMENT '批次号',
`transfered_quantity` decimal(14,2) NOT NULL DEFAULT '0.00' COMMENT '流转数量',
`status` tinyint NOT NULL DEFAULT '0' COMMENT '状态',
`remark` varchar(500) DEFAULT '' COMMENT '备注',
PRIMARY KEY (`id`)
) ENGINE=InnoDB COMMENT='MES 生产流转卡';
① code 为流转卡编码,支持手动输入或通过编码规则自动生成(点击「生成」按钮)。
② work_order_id 关联 mes_pro_work_order 表的 id 字段,且要求工单处于已确认状态才能创建流转卡,详见 《【生产】生产工单》。创建时还会校验 item_id 必须与工单的产品一致。
③ item_id 关联 mes_md_item 表的 id 字段,标识流转跟踪的产品物料,详见 《【基础】物料产品、分类、计量单位》。
④ transfered_quantity 为本批次的流转数量。
⑤ status 复用 MesProWorkOrderStatusEnum 枚举:
| 状态值 | 枚举 | 说明 | 可执行操作 |
|---|---|---|---|
| 0 | PREPARE | 草稿 | 编辑、提交、删除 |
| 1 | CONFIRMED | 已确认 | 完成、取消 |
| 2 | FINISHED | 已完成 | — |
| 3 | CANCELED | 已取消 | — |
状态流转说明
创建 ──→ 草稿(0) ──提交──→ 已确认(1) ──完成──→ 已完成(2)
│ │
└──取消──→ 已取消(3) ←──取消──┘
- 创建(
createCard):创建流转卡,初始状态为草稿。同时自动生成条码(BarcodeBizTypeEnum.PROCARD)。 - 提交(
submitCard):草稿 → 已确认。校验流转卡为草稿状态后,直接更新状态为已确认。提交后主表与工序记录均不可再修改(前后端均校验草稿状态),因此工序记录需要在草稿编辑态维护完成。 - 完成(
finishCard):已确认 → 已完成。 - 取消(
cancelCard):后端支持草稿或已确认状态取消,已完成和已取消状态不允许取消;当前管理后台列表页仅对已确认状态展示【取消】按钮。
该表包含一个子表,在管理后台的新增/编辑弹窗中以分隔线下方的列表形式维护,在详情/完成弹窗中只读展示:
mes_pro_card_process(工序记录):记录产品在每道工序中的流转数据。
# 2.2 管理后台
对应 [MES 系统 -> 生产管理 -> 工序流转卡] 菜单,对应 yudao-ui-admin-vue3 项目的 @/views/mes/pro/card 目录。
# 列表

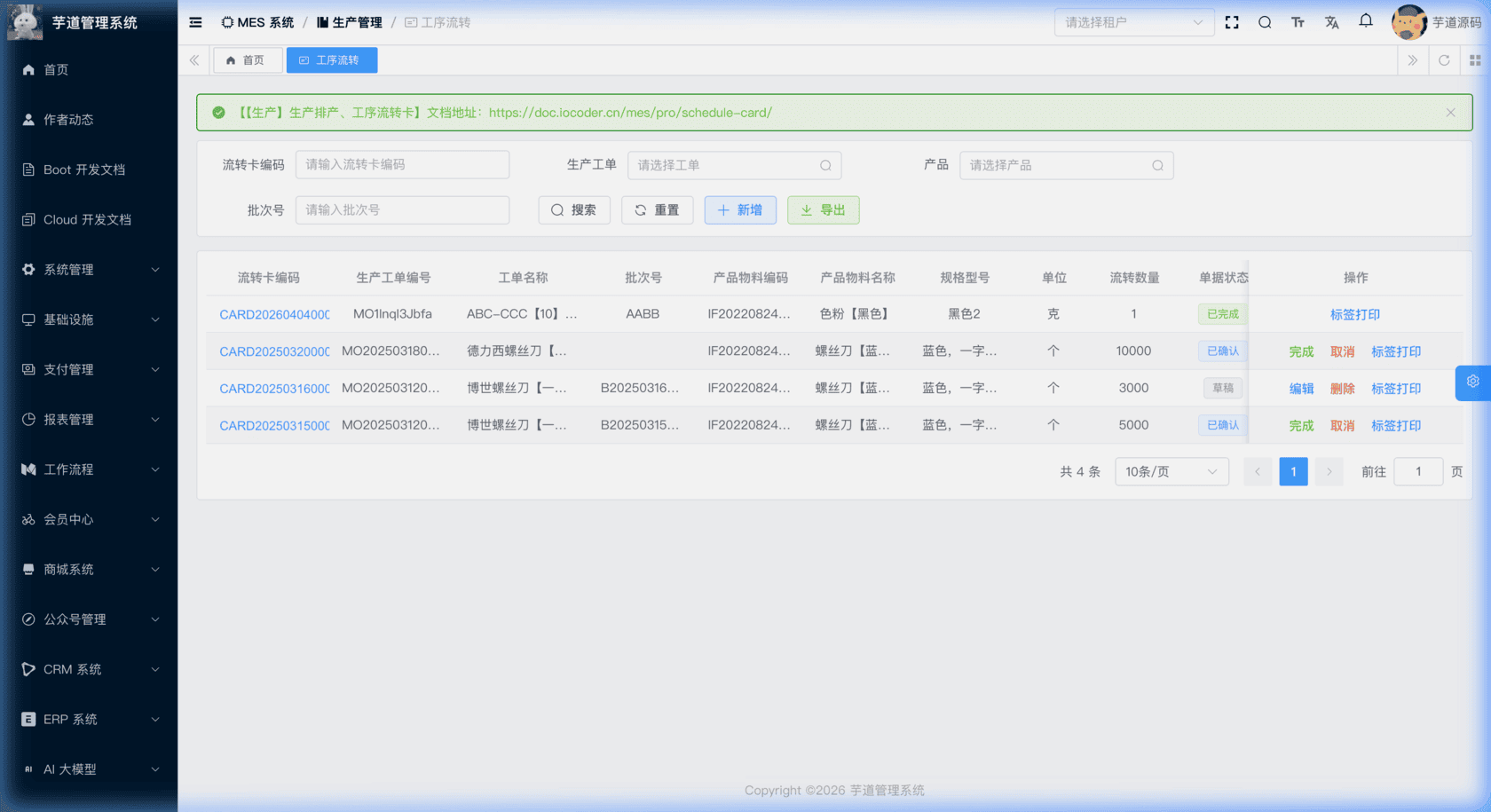

支持按流转卡编码、生产工单、产品、批次号等条件搜索。列表展示流转卡编码、工单编号、工单名称、批次号、产品物料信息、单位、流转数量、单据状态等。

# 新增

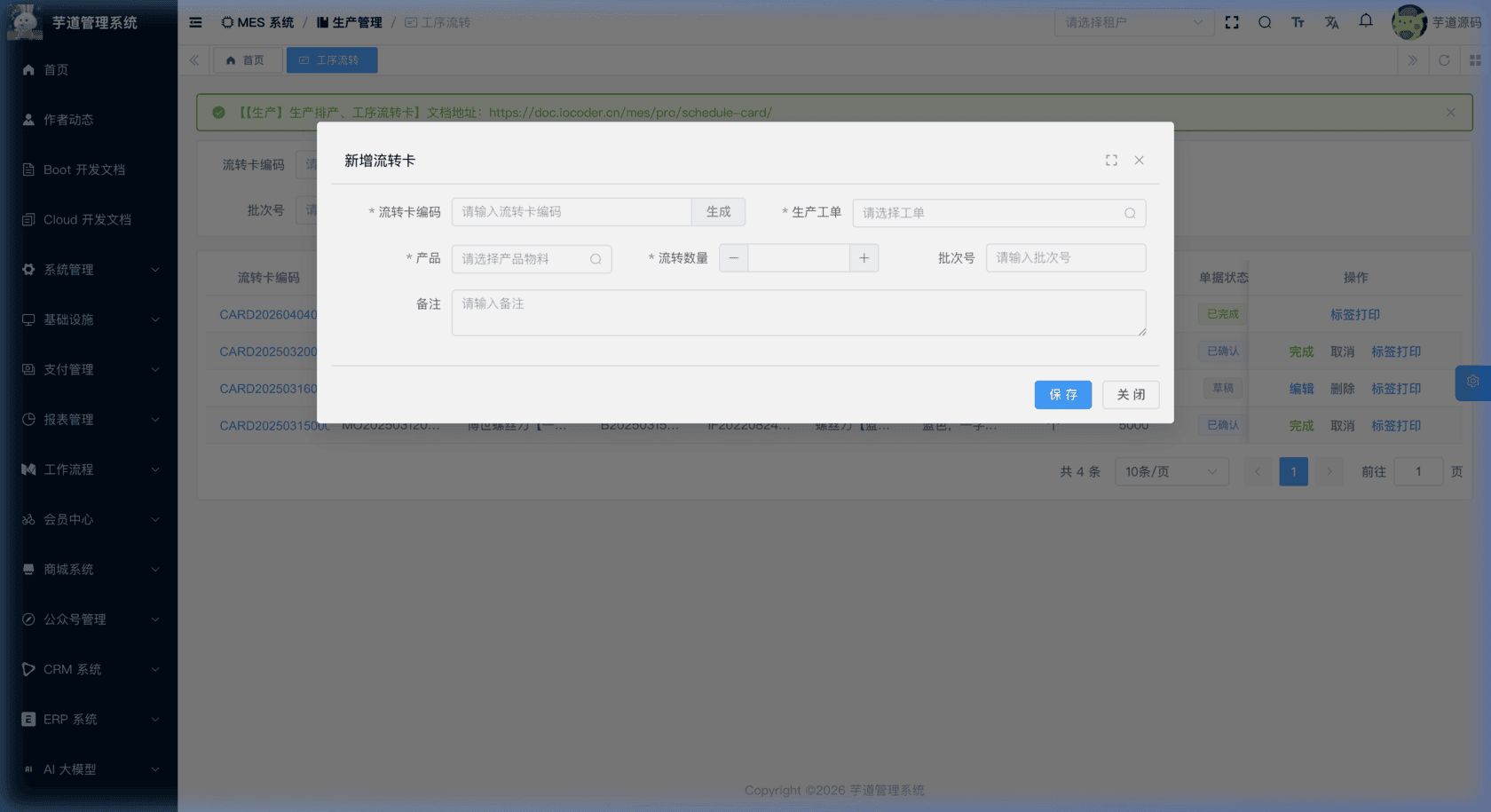

点击【新增】按钮,弹出流转卡新增表单。主要填写流转卡编码(可点击「生成」按钮自动生成)、生产工单(仅显示已确认状态的工单)、产品、流转数量、批次号。新建成功后弹窗自动切换为编辑模式,并在表单下方展示工序记录列表。

# 修改
点击流转卡编码链接会进入详情弹窗;点击【编辑】按钮(���草稿状态显示)才会进入修改表单。表单下方通过 el-divider 分隔展示工序记录列表。

★ 工序记录(流转卡编辑弹窗下方):由 mes_pro_card_process 表存储,记录产品在每道工序中的流转数据。由 MesProCardProcessController 提供接口。
mes_pro_card_process 表结构
省略 creator/create_time/updater/update_time/deleted/tenant_id 等通用字段
CREATE TABLE `mes_pro_card_process` (
`id` bigint NOT NULL AUTO_INCREMENT COMMENT '编号',
`card_id` bigint NOT NULL COMMENT '流转卡编号',
`sort` int DEFAULT NULL COMMENT '序号',
`process_id` bigint DEFAULT NULL COMMENT '工序编号',
`input_time` datetime DEFAULT NULL COMMENT '进入工序时间',
`output_time` datetime DEFAULT NULL COMMENT '出工序时间',
`input_quantity` decimal(14,2) DEFAULT NULL COMMENT '投入数量',
`output_quantity` decimal(14,2) DEFAULT NULL COMMENT '产出数量',
`unqualified_quantity` decimal(14,2) DEFAULT NULL COMMENT '不合格品数量',
`workstation_id` bigint DEFAULT NULL COMMENT '工位编号',
`user_id` bigint DEFAULT NULL COMMENT '操作人编号',
`ipqc_id` bigint DEFAULT NULL COMMENT '过程检验单编号',
`remark` varchar(500) DEFAULT '' COMMENT '备注',
PRIMARY KEY (`id`),
KEY `idx_card_id` (`card_id`)
) ENGINE=InnoDB COMMENT='MES 流转卡工序记录';
① card_id 关联 mes_pro_card 表的 id 字段,标识该工序记录属于哪张流转卡。
② sort 为工���序号,决定工序记录在列表中的展示顺序。当前系统无基于该字段的工序执行控制逻辑。
③ process_id 关联 mes_pro_process 表的 id 字段,标识当前工序,详见 《【生产】工序设置、工艺流程》。
④ input_time 为进入工序时间,output_time 为出工序时间,用于记录产品在该工序的停留时间。
⑤ input_quantity 为投入数量,output_quantity 为产出数量,unqualified_quantity 为不合格品数量。通过这三个字段追踪每道工序的质量损耗情况。
⑥ workstation_id 关联 mes_md_workstation 表的 id 字段,标识该工序在哪个工作站执行。
⑦ user_id 关联 system_users 表的 id 字段,标识该工序的操作人。
⑧ ipqc_id 为过程检验单编号,预留字段,用于后续对接 IPQC 检验模块。当前后端未校验该字段,前端也未提供维护入口,流转卡工序记录尚未与 IPQC 模块打通,详见 《【质量】过程检验(IPQC)》。
# 提交
在编辑弹窗底部点击【提交】按钮(仅草稿状态显示)。系统校验流转卡为草稿状态后,直接更新状态为已确认。提交后流转卡主表和工序记录均不可再修改(后端通过 validateCardExistsAndPrepare 校验草稿状态)。
# 完成
流转卡处于已确认状态时,在列表页点击【完成】按钮或在弹窗中操作,将流转卡标记为已完成。
# 取消
在列表页点击【取消】按钮(当前仅已确认状态显示),需二次确认。取消后不可恢复。
